栏目列表
新闻资讯
- 水泥选购常识
- 扭王字块、四脚空心块安装
- 联锁块铺装施工方案
- 国内外海30cm厚砼联锁块软体排施工成功实施
- 联锁块的四个层次是什么意思?
- 联锁块的计量和比例控制
- 护面扭王字块定点安放质量控制
- 海堤护面扭王字块安装工艺流程
联系我们
热线电话: 400-608-7133
消波块事业部: 18957830019(王经理)
联锁块事业部: 15757498781(罗经理)
地址: 宁波市海曙区南站东路16号 月湖银座16楼
常见问题

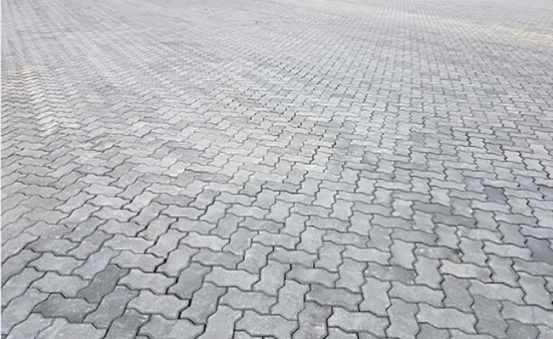

联锁块铺装施工方案
(一)施工流程
施工准备→基层验收→测量放线→试验段施工→松铺整平中粗砂(垫砂层)→铺设联锁块体→压实联锁块体→细砂填缝→工程验收
(二)施工方法
1. 施工准备
(1)在进行水泥稳定碎石基层前,定制联锁块,根据施工区域面积进行计算所需砂垫层方量,联锁块数量及铺砌形式并提前运输进场。施工人员进场到位。
(2)根据设计要求,砂应采用中、粗砂,含泥量不得大于3%,含水量宜为4%-8%。
2. 基层验收
联锁块基层为水泥稳定碎石基层,进行联锁块施工前,对施工好的水泥稳定碎石基层进行验收,合格后方可进行联锁块的施工。
3、测量放线
施工时,先沿1#、2#、4#堆场中心线向两边分,该线并垂直轨道中心线,同时按设计放坡,间距5-10m设置高程点,在每个点上打设钢筋头,以测放中粗砂的松铺顶标高及铺面设计标高。
4. 试验段施工
在施工区域选取一块试验区域,按照联锁块施工工艺流程及施工方法进行联锁块试验段施工,确定大面积铺砌联锁块所需的砂垫层虚铺厚度、小型压路机碾压遍数及形式。同时,检测联锁块混泥土抗压强度要求大于50MPa。
5.整平中粗砂
面层铺设前,先进行砂垫层的铺设,砂垫层应均布地松铺在基层顶面上。 经测量放线后,用人工按试验坡度进行松铺中粗砂,垫砂层按区段采用人工刮板法按坡度要求进行摊铺,厚度要求均匀、平整。为保证铺设联锁块的标高及平整度,在已摊铺好的垫砂层上,不得有任何扰动。垫砂层压实后厚度为30mm。
6.铺设联锁块
(1)联锁块的铺筑从堆场边缘开始,向堆场中心线进行铺筑;对无立道牙部位的施工,采用混凝土止挡法或路面砖砂粘结法固定块体;
(2)联锁块铺设时,应先在铺设范围内划线分区,道路分段长度和堆场分区边线宜为5m。联锁块应从下坡向坡脊方向人字形铺设。
(3)铺筑路面砖时,在刚铺筑的路面砖上,垫一块大于0.3m²的木板,站在木板上铺筑;
(4)临近各类井、路缘石等不足整块的交接处采用切割块镶嵌大于联锁块尺寸的25%)或现浇强度等级不小于C35的细石混泥土浇筑(小于联锁块尺寸的25%);未铺筑部分,应及时用细石混凝土填补好;铺砌联锁块体时,操作者应站在砌块上作业,不得站在砂垫层上。
7.压实联锁块
待联锁块铺砌后经检验各块体对应角点连线的平直度和纵横坡合格后,采用强力平板振动(离心力16~20kN,底盘面积0.35~0.5m² ,振动频率为75~100Hz),或12t的小型振动压路机振压2~3次,使表面平整、松铺的垫砂达到密实,部分砂充实于接缝的底部。振压时注意施工虚铺边1m宽范围内不得振压。
8. 细砂填缝
联锁块体振压结实平整后,用中细砂(含水量小于2%)填满砌体间的缝隙再振压一次,后将表面多余的细砂清除。
- 上一个:联锁块的四个层次是什么意思?
- 下一个:扭王字块、四脚空心块安装
新闻资讯
-
2023-10-09 13:56:09
水泥选购常识
-
2023-10-09 13:51:04
扭王字块、四脚空心块安装
-
2023-10-08 17:31:38
联锁块铺装施工方案
-
2023-10-08 17:25:55
联锁块的四个层次是什么意思?
-
2023-10-08 17:16:59
联锁块的计量和比例控制
-
2023-10-08 17:11:11
护面扭王字块定点安放质量控制
